Разберём пример сметы на реконструкцию заводской сети. Ко всем позициям применён коэффициент 1,15, а в пояснении - одна строка: "Действующее предприятие".
Сеть проходит возле работающего технологического оборудования, затем пересекает свободную площадку и заходит в цех. На плане это одна трасса. В смете её придётся разделить: условия наружных работ и монтажа внутри здания различаются.
Начнём с наружных работ. Пункт 3 таблицы 3 Приложения № 10 к Методике № 421/пр предусматривает 1,15 при наличии одного или нескольких перечисленных в нём факторов в зоне производства работ. Работы внутри помещений из этой строки исключены. Поэтому сначала посмотрим, где проходит сеть и какие условия показаны в проекте.[1]
Где проходит граница участка с коэффициентом
Откроем проект организации строительства - ПОС. На плане первого участка показано действующее технологическое оборудование в зоне работ. На свободной площадке оборудование отсутствует; других факторов из пункта 3 проект для неё тоже не подтверждает.
В этой строке перечислены разветвлённая сеть транспортных и инженерных коммуникаций, стеснённые условия для складирования материалов, действующее технологическое оборудование и движение технологического транспорта. Одного из них достаточно, если он есть в зоне производства работ. Само название завода в титуле сметы ничего об этих условиях не говорит.[1]

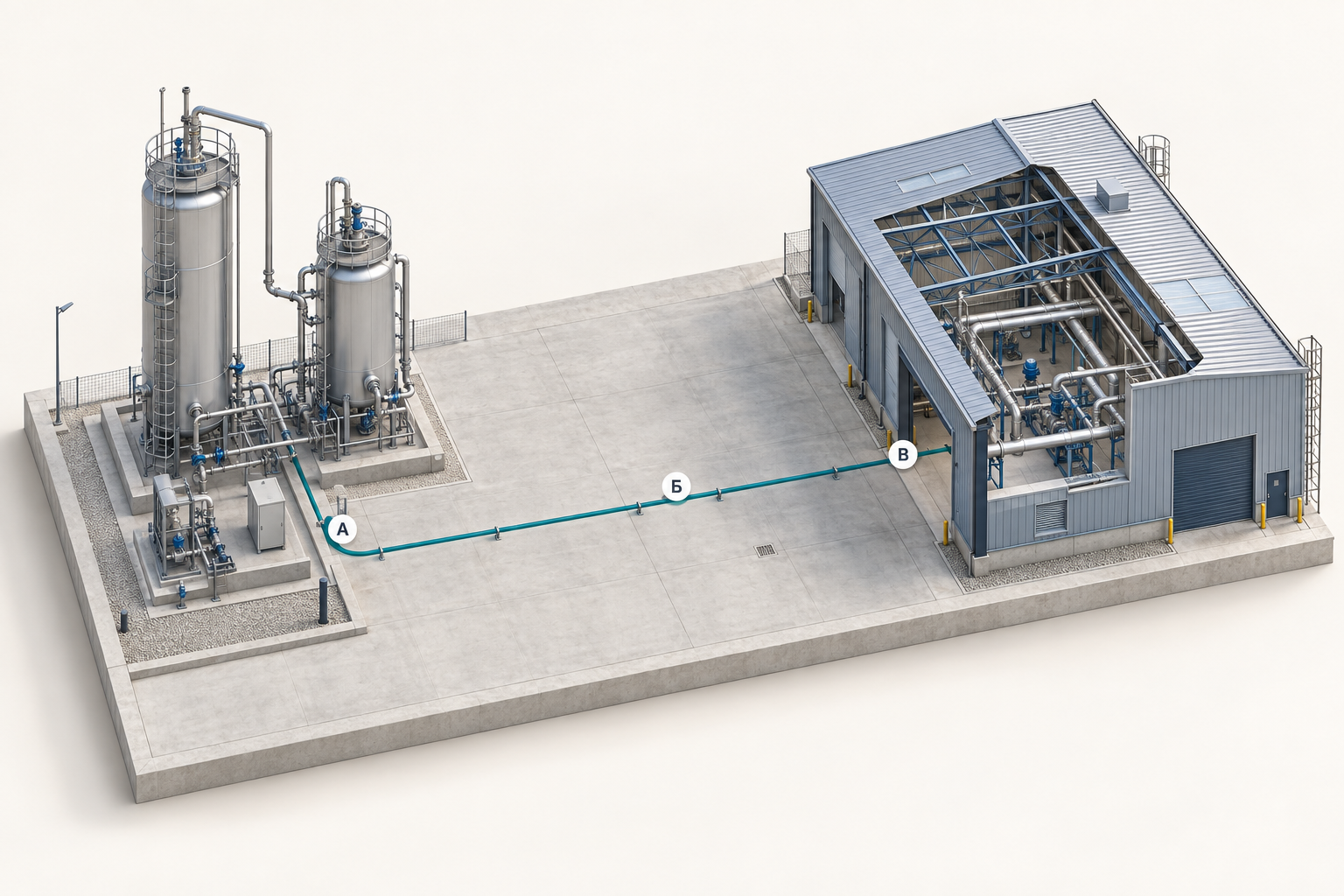

Обозначим участок возле оборудования как А-Б, а свободную площадку - Б-В. На А-Б условие пункта 3 подтверждено. На Б-В подтверждения нет, хотя вид работы тот же. Если объединить эти объёмы в одной позиции и поставить общий 1,15, коэффициент захватит и свободную площадку.
Отметьте границу в ведомости объёмов и укажите, к каким позициям относится каждый участок. Проверяющему должно быть понятно, откуда взялся объём с 1,15 и где он заканчивается. Ссылка на лист ПОС поможет найти основание: Методика связывает коэффициенты с проектной и иной технической документацией.[1]

Возле оборудования проверяют условия пункта 3 таблицы 3. На свободной площадке это основание требует самостоятельного подтверждения. Для работ внутри цеха выбирают отдельную строку с учётом режима работ и группы норм.
При капремонте перечень другой
Для реконструкции мы открыли таблицу 3. Для строительства нужна таблица 1, пункт 2; для капитального ремонта - таблица 5, пункт 3. Во всех трёх строках стоит 1,15. На этом сходстве легко пропустить различие в условиях.[1]
В таблицах 1 и 3 прямо названо движение технологического транспорта. В пункте 3 таблицы 5 такого отдельного фактора нет: там перечислены разветвлённая сеть транспортных и инженерных коммуникаций, стеснённые условия для складирования материалов и действующее технологическое оборудование. Строка относится к ремонтно-строительным работам на территории действующего предприятия.
Поэтому пояснение "в зоне работ движется технологический транспорт" нельзя без дополнительной проверки переносить из сметы реконструкции в смету капремонта. Для капремонта придётся найти подтверждение условиям своей строки или проверить другие основания. Сравнение таблицы 5 и коэффициентов 1,15/1,25 по пункту 58 поможет разделить эти основания в позиции.
У двери цеха прежнее основание заканчивается
Внутри цеха тоже есть оборудование. Но продолжить территориальный коэффициент на монтаж в здании нельзя: пункт 52 исключает работы в помещениях из области действия пункта 2 таблицы 1, пункта 3 таблицы 3 и пункта 3 таблицы 5.[1]
По цеху пока не хватает сведений. Остановят ли эксплуатацию и рабочий процесс на время монтажа? Останутся ли в рабочей зоне загромождающие предметы? В запросе проектировщику лучше сразу назвать участок монтажа: ответ о работе завода в целом здесь мало поможет.
Затем проверьте группу применённых норм. Например, в строке 1.2 значения для строительных и монтажных норм отличаются от значений для ремонтных норм и сборника 46. Выбирать нужно по условиям строки и графе своей нормы.[1]
До ответа по режиму работ коэффициент для цеха остаётся открытым вопросом.
Нужно ли собирать три фактора из пяти
Для строки о территории предприятия - нет. Правило "три из пяти" относится к стеснённым условиям населённых пунктов по подпункту "в" пункта 53.1. В строке предприятия достаточно одного или нескольких факторов из её собственного перечня.[1]
Расположение завода в городе само по себе не добавляет второй коэффициент. Если проект подтверждает ещё и городскую стеснённость, проверьте её отдельно: какие три фактора есть и на какой объём они распространяются. Подробности - в разборе коэффициента стеснённости 1,15.
Для нескольких допустимых коэффициентов снижения производительности из одной соответствующей нечётной таблицы пункт 52 задаёт специальную формулу. Сочетание с другими поправками проверяется отдельно; порядок сложения и перемножения разобран в соседней статье.
Если к условиям предприятия добавлена поправка из сборника и возник вопрос о двойном учёте, проверьте что уже включено в норму и какие объёмы пересекаются.
Что записать в смете
Пример обоснования для участка А-Б:
Реконструкция наружной сети, участок А-Б. Пункт 3 таблицы 3 Приложения № 10 к Методике № 421/пр, К = 1,15. В зоне работ сохраняется действующее технологическое оборудование. Основание: ПОС, схема организации работ, лист 8; объём - ведомость работ, строки 12-16.
В своей смете укажите фактические номера листа и строк ведомости. Важно, чтобы по ним можно было найти именно объём А-Б.
При ресурсном и ресурсно-индексном методах коэффициент применяется к затратам труда рабочих, времени эксплуатации машин и затратам труда машинистов. Например, 10 чел.-ч труда рабочих станут 11,5 чел.-ч, а 4 маш.-ч - 4,6 маш.-ч. Расход материалов не меняется. Для базисно-индексного метода пункт 52 дополнительно указывает соответствующие стоимостные показатели труда и эксплуатации машин.[1]
Рядом с расчётом можно оставить короткую рабочую запись:
А-Б - 1,15 по пункту 3 таблицы 3; объём выделен по ведомости. Б-В - этот коэффициент не применяется: условия строки не подтверждены. Монтаж в цехе - уточнить режим работ у проектировщика, затем выбрать строку таблицы 3 и графу по группе норм.
Так при следующей правке сметы будет видно, почему коэффициент оставлен на одном участке и не перенесён на остальные.
История актуализации
-
9 сентября 2026 года, редакционная правка. Сокращены повторы, сохранён один пример реконструкции, уточнены вопросы о режиме работ в цехе. Добавлены обозначения участков и пример рабочей записи по результатам разбора. Нормативные основания и расчётные значения сохранены.
-
9 сентября 2026 года. Подготовлен проект статьи; сверены пункты 52-56 и строки о территории предприятия в таблицах 1, 3 и 5 Приложения № 10. Отдельно проверены различия перечней факторов и исключение работ внутри помещений.[1]
Нормативные источники
- Методика № 421/пр в редакции от 30.01.2026 - сводный HTML-текст в Контур.Норматив; пункты 52-56 и Приложение № 10.
- Приказ Минстроя России от 04.08.2020 № 421/пр - официальная публикация исходной Методики.
- Приказ Минстроя России от 30.01.2024 № 55/пр - изменения пункта 52 и Приложения № 10.
Проверено 9 сентября 2026 года. Применимость Методики и конкретного коэффициента устанавливается с учётом проектных решений, используемых норм, источника финансирования и условий договора.
