Условное замечание проверяющего выглядит так:
По позиции 47 не подтверждены сопоставимость ценовых предложений и выбор наиболее экономичного варианта. В одном КП отсутствует шкаф управления в составе комплекта, предложение другого поставщика получено из соседнего региона без обоснования, доставка учтена в цене и повторно начислена в расчете. Представить откорректированный конъюнктурный анализ и обосновывающие документы.
Исправлять такое замечание по отдельным словам поздно. Оно означает, что цепочка не прослеживается целиком: проектная характеристика, основание для КА, подходящие КП, расчет и итоговая строка живут каждый сам по себе.
Перед экспертизой комплект полезно прочитать дважды. Сначала пройти от проектного решения до принятой сметной цены и на каждом переходе спросить: чем это подтверждено? Затем взять итоговую строку и раскрутить ее назад до КП и спецификации. Если оба маршрута сходятся, разрыв будет найден до передачи комплекта.

Коротко: карта проверки
| Что проверить | Контрольный вопрос | Если ответа нет |
|---|---|---|
| Проектная характеристика | Ресурс в КА однозначно находится в спецификации или технической части проекта? | Вернуться за исходными данными |
| Основание для КА | Зафиксировано отсутствие применимой цены или норматива? | Проверить ФГИС ЦС и основание по пункту 13 |
| Источники цен | Нужное количество предложений получено от допустимых поставщиков? | Добрать документы или оформить предусмотренное подтверждение |
| Сопоставимость | Марка, параметры, единица, количество и комплектность бьются? | Запросить уточнение или исключить предложение |
| Условия цены | Видны НДС, доставка, упаковка и другие включенные затраты? | Получить исправленный документ |
| Расчет | Цена из КП прослеживается до сметной цены без двойного учета? | Пересобрать единицы и начисления |
| Итоговая форма | Заполнены применимые графы, приложены документы и есть подпись заказчика? | Не выпускать комплект |
Пустая графа иногда объяснима, разрыв в доказательстве - нет. Поэтому сначала проверьте не подписи, а сам предмет цены: тот ли ресурс оценивали и можно ли восстановить итоговую сумму.
Сначала найдите ресурс в проекте
Начните со строки проекта, а не со сводной таблицы КА. Наименование, характеристики, единица и комплектность должны позволять сопоставить проект с каждым документом. Для оборудования проверьте мощность, исполнение, автоматику и состав поставки; для материала - марку, размер, класс и покрытие.
Если в проекте написано "насос", а в КП появилась модель с напором и автоматикой, найдите документ, которым задано такое решение. Иначе сметчик фактически создал новый предмет цены. Характеристики ТКП по пункту 17 Методики № 421/пр должны соответствовать проектной и рабочей документации.[1]
Затем поднимите основание для КА
Пункт 13 связывает КА с отсутствием во ФГИС ЦС применимой цены или сметного норматива.[1] Для защиты основания полезно зафиксировать, что искали, по каким характеристикам, для какого субъекта, уровня цен и на какую дату. Фраза "цены в базе нет" этого не показывает.
Если основание вызывает сомнение, сначала разберитесь, когда нужен конъюнктурный анализ. Исправлять арифметику КА, который не требовался, бессмысленно.
Документы на месте, но годятся ли они
Для материального ресурса пункт 90 предусматривает не менее трех текущих цен при наличии такого количества предложений. Их отсутствие подтверждается письмом заказчика. Для специальных случаев состав документов может отличаться, поэтому механически искать три КП для любой строки нельзя.[2]
Дальше проверяют не количество файлов, а каждый источник. В том числе:
- поставщик или производитель зарегистрирован в ЕГРЮЛ либо ЕГРИП;
- регион соответствует месту строительства, а выход в другой субъект обоснован;
- документ получен в допустимый срок;
- указаны поставщик, ИНН, контакты, сайт и сведения об исполнителе при их наличии, дата, срок действия, НДС и включение отдельных затрат;
- данные из открытого источника оформлены с подписью уполномоченного лица заказчика;
- на отдельный ресурс использовано не более одного счета на оплату либо счета-фактуры.
Эти требования следуют из пунктов 14-16 Методики. В общем случае обосновывающие документы получают не более чем за 6 месяцев до даты определения сметной стоимости. Исключение до 12 месяцев относится только к документам по стоимости оборудования на объектах из перечня проектов с особым статусом по постановлению Правительства РФ № 223.[1][6]
На дату проверки постановление № 223 действует до 31 декабря 2026 года включительно. После этой даты возможность применять исключение нужно проверить заново.
Статус поставщика и его реквизиты можно перепроверить через сервис ФНС. Выписка подтверждает регистрацию, но не цену и не комплектность поставки.[5]
Чек-лист Главгосэкспертизы относит к типовым несоответствиям недостаточное количество текущих цен без письма заказчика, необоснованный запрос предложений из других регионов, документы от несуществующих, ликвидированных или находящихся в стадии банкротства организаций и отсутствие подписи заказчика на документах из открытых источников.[4]
Три КП могут оказаться двумя или одним
Три строки еще не доказывают сопоставимость. Сверьте наименование, характеристики, единицу, количество, комплектность и границу доставки. Расхождение устраняют уточненным КП либо объясняют техническим решением. Подходящая цена сама по себе не делает товар аналогом.
Подробный порядок запроса и сверки разобран в статье о том, как собрать сопоставимые коммерческие предложения.
Сверьте расчет с документами, а не только итог
Приложение № 1 связывает исходную цену, НДС, единицы, коэффициент пересчета, перевозку, ЗСР, дополнительные затраты и итоговую сметную цену. По этим графам можно восстановить маршрут одной цифры.[3]
Возьмите итоговую сметную цену и раскрутите назад:
- Совпадает ли она с принятой строкой КА?
- Правильно ли пересчитана единица КП в единицу проекта?
- Исключен ли НДС именно по условию документа?
- Доставка доведена до одной точки и не сидит в цене второй раз?
- ЗСР начислены по ставке нужного вида ресурса и на правильную базу?
- Дополнительные затраты названы и подтверждены, а не добавлены общим процентом?
Пункты 91 и 92 регулируют транспортные и заготовительно-складские расходы. В общем случае ЗСР начисляют на сумму отпускной цены и транспорта по ставке для вида ресурса. Но пункт 92 содержит исключения: правило нельзя переносить на любую строку без проверки.[2]
Если строка не бьется, поможет последовательный расчет цены по конъюнктурному анализу. В этой проверке достаточно установить место разрыва, не пересказывать всю арифметику заново.
Код ТЦ тоже должен говорить правду
По пункту 23 Методики код ресурса с отпускной ценой, определенной по КА, содержит шесть групп данных. В них зашиты группа КСР, субъект поставщика, ИНН или предусмотренный код, дата уровня цены, признак учета перевозки и порядковый номер ресурса.[1]
Если код показывает цену без перевозки, а в таблице написано "доставка включена до приобъектного склада", комплект сам себе противоречит. Так же сверьте регион, ИНН и дату. Код не исправляет документы, он должен совпадать с ними.
Как переписать слабое обоснование
Вернемся к условному замечанию из начала статьи. Слабый фрагмент обоснования мог выглядеть так:
Для комплектной насосной станции принята минимальная цена поставщика А - 486 000 руб./компл. Доставка включена. Транспорт начислен по расчету.
Здесь не видно, почему предложения считаются сопоставимыми и зачем к цене с доставкой добавлен транспорт. После повторной проверки обоснование можно собрать так:
Условный пример. По проектной спецификации оценена комплектная насосная станция: два насоса с проектными характеристиками и шкаф управления, единица измерения - комплект. Применимая сметная цена во ФГИС ЦС на дату проверки не выявлена.
Предложение Б из первоначальной выборки исключено: шкаф управления в нем отсутствует. Предложение В из соседнего региона также исключено, поскольку основание для выхода за пределы региона не подтверждено. Взамен получены два предложения поставщиков из региона строительства на полный проектный комплект.

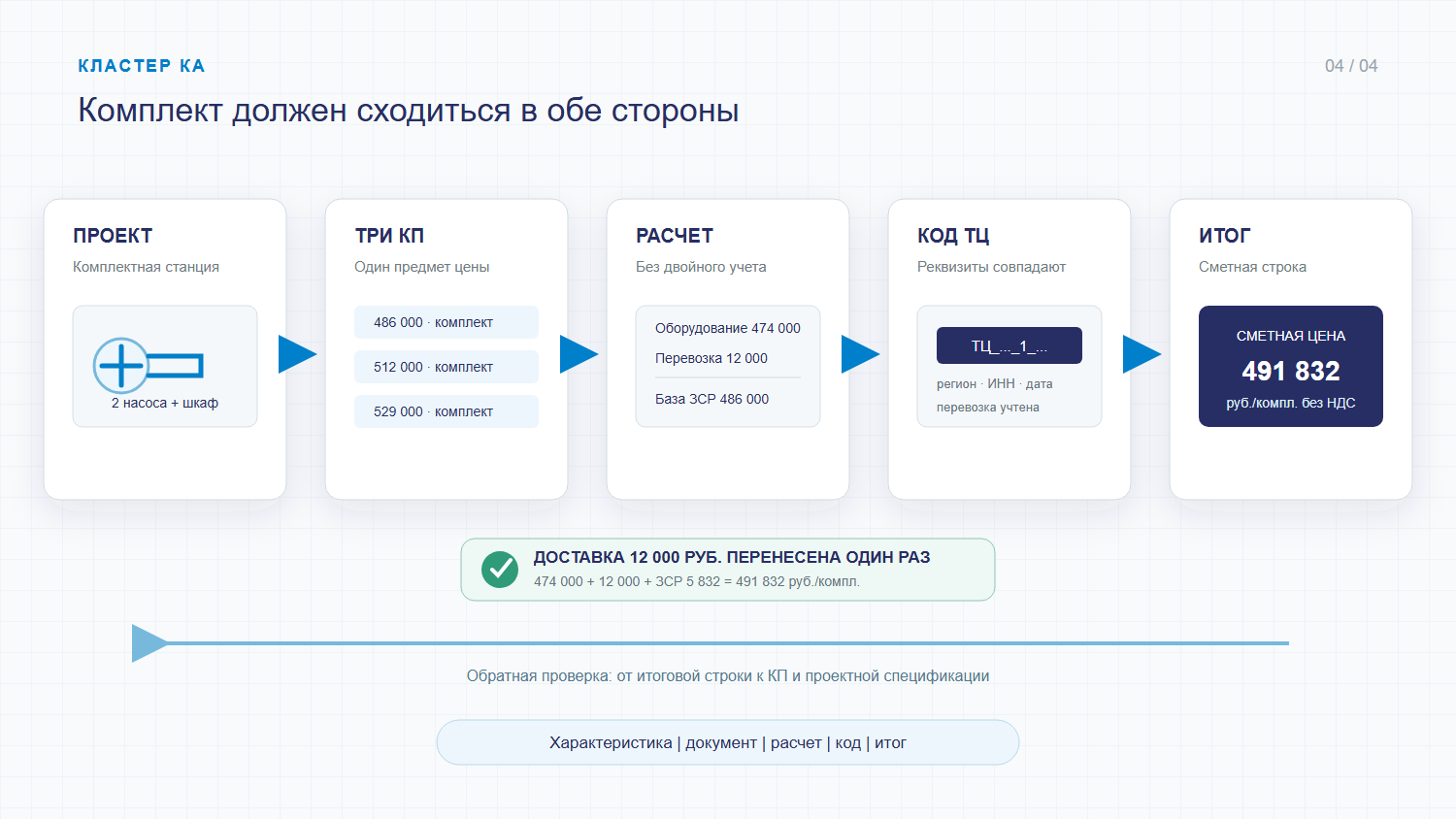

После уточнения сопоставлены три предложения: 486 000, 512 000 и 529 000 руб./компл. без НДС с доставкой до приобъектного склада. Принято предложение на 486 000 руб./компл.: 474 000 руб. - оборудование, 12 000 руб. - доставка. Эти 12 000 руб. перенесены в графу перевозки, второй раз транспорт не начислялся. База для ЗСР составила 486 000 руб., ЗСР на оборудование 1,2% - 5 832 руб./компл. Итоговая сметная цена - 491 832 руб./компл. без НДС.
Такой текст не заменяет таблицу и приложения. Зато исходное замечание теперь закрывается по существу: комплектность выровнена, регион поставщиков проверен, выбор цены виден, доставка не задвоена.
Последний проход перед передачей
Комплект можно выпускать, если выполняются четыре условия:
- От проектной характеристики можно дойти до каждого КП без догадок.
- От каждого числа в итоговой строке можно вернуться к документу или расчету.
- Регион, ИНН, дата и признак доставки совпадают в документах, форме и коде ТЦ.
- Результат оформлен по рекомендуемой форме приложения № 1 и подписан застройщиком или техническим заказчиком.[1][3]
Если хотя бы один переход приходится объяснять устно, комплект еще сырой. Лучше вернуть строку на доработку до выпуска сметы, чем собирать подтверждения уже по замечанию.
Границы проверки
Статья проверяет содержательную связность КА. Она не устанавливает требования конкретной экспертной организации к именованию файлов, электронному формату, комплектности разделов проектной документации или порядку загрузки.
Количество предложений, сроки документов и способ определения доставки зависят от вида ресурса и применимого случая Методики. Контрольная карта не отменяет проверку действующей редакции норм.
История актуализации
- 16 сентября 2026 года. Подготовлен и уточнен редакционный черновик. Проверены основания КА, требования к документам, расчету, коду ТЦ и форме приложения № 1; сквозной пример доработан по результатам редакционного аудита.
Нормативные и профессиональные источники
- Методика № 421/пр, раздел I - пункты 13-17 и 23 об основании КА, документах, характеристиках и коде ТЦ в редакции от 30.01.2026.
- Методика № 421/пр, раздел IV - пункты 90-92 о количестве цен, перевозке и заготовительно-складских расходах.
- Приложение № 1 к Методике № 421/пр - рекомендуемая форма сводной таблицы результатов КА.
- Чек-лист Главгосэкспертизы России по контролю стоимости и качества подготовки сметной документации - типовые несоответствия при подготовке КА.
- Сервис ФНС России для предоставления сведений из ЕГРЮЛ и ЕГРИП - проверка регистрации и реквизитов поставщика или производителя.
- Приказ Минстроя России № 42/пр - изменение Методики от 30.01.2026 со специальным сроком для документов по оборудованию на объектах с особым статусом; применимость исключения после 31.12.2026 требует повторной проверки.
Проверено 16 сентября 2026 года. Перед передачей конкретного комплекта проверьте актуальную редакцию документов и требования выбранной экспертной организации.
