Запись (7,4 + 5,4) x 3 - 1,89 = 36,51 арифметически верна. Но проверяющему придется угадывать, что означают 7,4 и 5,4, откуда взялась тройка, почему вычитается 1,89 и в каких единицах получен итог.
Такая формула работает только для того, кто ее составлял и еще помнит проект. Через месяц это уже просто набор чисел. Нормальный расчет в ведомости объемов работ (ВОР) позволяет поднять листы, восстановить границы участка и получить тот же результат без устных пояснений.
Рабочий порядок простой: зафиксировать участок и единицу, расшифровать исходные значения, свести единицы и только потом считать. Объем работы и расход материала при этом остаются разными показателями. Площадь может не измениться, хотя материала после уточнения проекта потребуется больше.
Пункт 35 Методики № 421/пр прямо связывает наименования и объемы работ со ссылками на чертежи, спецификации и формулами расчета объемов и расхода материальных ресурсов.[1][4] В рекомендациях Главгосэкспертизы формулы и ссылки на проектные листы также входят в предмет проверки ВОР.[3]
Поэтому записи "по проекту" недостаточно. Рядом с итогом должны остаться исходные значения, их единицы, место в проекте, исключения и принятый порядок округления. Иначе невозможно понять, не задвоен ли участок и по какой редакции листа выполнен подсчет.

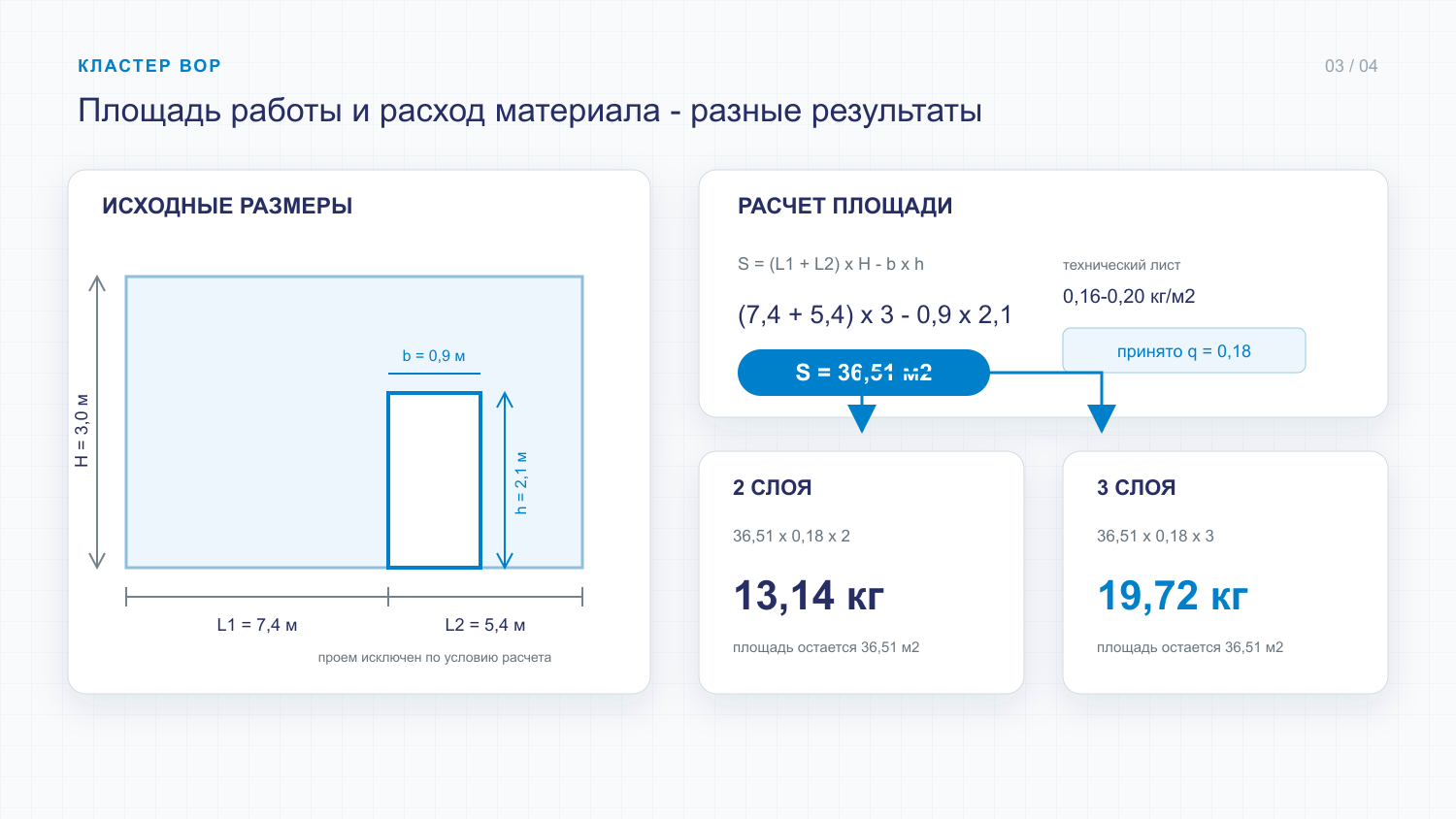

Разбор на одном расчете
Возьмем внутреннюю окраску двух непересекающихся участков стены. Обозначения, листы и числа придуманы для примера и не относятся к реальному объекту.
Для примера примем, что по требованиям к выбранной работе площадь дверного проема исключается. В реальной смете порядок учета проемов нужно проверять по проектному решению, правилам определения объема для применяемой нормы и требованиям к конкретной документации.
С расходом сразу возникает обычный рабочий вопрос. В техническом листе указан диапазон 0,16-0,20 кг/м2 в зависимости от основания. Брать среднее 0,18 только потому, что так удобнее считать, нельзя. Дальше считаем, что после уточнения типа основания для этого состава подтвержден расход 0,18 кг/м2 на слой. Причину выбора записываем в комментарии к расчету вместе со ссылкой на технический лист.
Исходные данные перед расчетом выглядят так:
| Переменная | Значение | Единица | Условный источник | Что означает |
|---|---|---|---|---|
| L1 | 7,4 | м | план АР-4 | длина первого участка стены |
| L2 | 5,4 | м | план АР-4 | длина второго участка стены |
| H | 3,0 | м | разрез АР-12 | высота отделки |
| b | 900 | мм | план АР-4 | ширина дверного проема |
| h | 2100 | мм | спецификация дверей | высота дверного проема |
| q | 0,18 | кг/м2 на слой | технический лист, после уточнения основания | расход состава на один слой |
| n | 2 | слой | ведомость отделки | принятое число слоев |
В рабочей расшифровке к обозначению листа добавляют номер изменения. Как собрать проектное основание до расчета, разобрано в статье "Как составить ведомость объемов работ по проекту".
Сводим единицы и считаем площадь
В исходных данных длины стен указаны в метрах, а размеры проема - в миллиметрах. Вычитать 900 x 2100 из площади в квадратных метрах нельзя. Сначала переводим размеры проема:
b = 900 мм / 1000 = 0,9 м
h = 2100 мм / 1000 = 2,1 м
Теперь можно проверить размерность:
(м + м) x м - м x м = м2
Если объем не бьется в 10, 100 или 1000 раз, сначала смотрят на единицы и измеритель. Перевод / 1000 лучше оставить в расчете, а не выполнять "в голове".
Сначала считаем площадь двух участков без проема:
S = (L1 + L2) x H - b x h
Подставляем приведенные к метрам значения:
S = (7,4 + 5,4) x 3,0 - 0,9 x 2,1
S = 12,8 x 3,0 - 1,89
S = 38,4 - 1,89 = 36,51 м2
Получили объем работы 36,51 м2. В расшифровке оставляем значения переменных, листы АР-4 и АР-12 и условие об исключении проема. Одного S = 36,51 м2 для проверки мало.
Расход материала считают отдельно
Площадь работ отвечает на вопрос, сколько поверхности окрашивается. Расход материала отвечает на другой вопрос: какое количество состава требуется при подтвержденной норме расхода и числе слоев.
Число слоев берем из ведомости отделки, расход на слой - из технического листа после уточнения основания. Если число слоев изменилось, отдельно проверяем состав работ и применяемую сметную норму. Здесь считаем только расход состава. Такая формула сама по себе не требует выносить материал отдельной строкой в ЛСР.
Расчет расхода:
M = S x q x n
м2 x кг/м2 на слой x число слоев = кг
Подставляем значения:
M = 36,51 x 0,18 x 2 = 13,1436 кг
Площадь работ равна 36,51 м2, расчетный расход до округления - 13,1436 кг.
Не стоит автоматически "накидывать запас" или процент отходов. Дополнительный расход включают только при наличии применимого основания и так, чтобы было видно, откуда взялся коэффициент. Если расход в техническом листе или проектной спецификации уже учитывает нужные потери, повторная прибавка задвоит их.
Расчетная масса еще не равна количеству к закупке. Для перевода в литры нужна подтвержденная плотность, для подсчета упаковок - фасовка и отдельное округление.
Что меняется, если уточнили число слоев
Предположим, в новой редакции ведомости отделки вместо двух слоев указаны три. Геометрия стен, размер проема и границы окрашиваемой поверхности не изменились. Поэтому площадь работы остается прежней:
S = 36,51 м2
Меняется только переменная n и связанный с ней расход материала:
M = 36,51 x 0,18 x 3 = 19,7154 кг
Если площадь ошибочно увеличить в отношении трех слоев к двум, получится 36,51 x 3 / 2 = 54,765 м2. Но геометрия не менялась, поэтому такой пересчет неверен. Красить будут ту же поверхность, а материала понадобится больше.
Вместо механической правки всех итогов смотрят, какая исходная величина изменилась. Новая длина, высота или граница участка повлияет и на площадь, и на расход. Новый расход на слой или число слоев в этом примере изменит материал, но не геометрию.
Для итоговой записи в примере принимаем два знака после запятой: 13,14 кг для двух слоев и 19,72 кг для трех. Это не универсальное правило ВОР. Если требования к форме не устанавливают иное, промежуточные 13,1436 кг лучше сохранить и округлить только итог. Когда разница с чужим расчетом составляет несколько сотых, стоит проверить, на каком шаге округляли обе стороны.
Пример готовой расшифровки
Готовую расшифровку можно собрать так:
Работа: внутренняя окраска двух участков стены, условное помещение 101.
Основание: листы АР-4 и АР-12 с номерами изменений, ведомость отделки и технический лист состава.
Границы: участки длиной 7,4 и 5,4 м, высота 3,0 м; дверной проем 0,9 x 2,1 м исключен по принятому для примера условию.
Объем работы: (7,4 + 5,4) x 3,0 - 0,9 x 2,1 = 36,51 м2.
Расход материала, 2 слоя: 36,51 x 0,18 x 2 = 13,1436 кг, в итоговой графе - 13,14 кг.
После изменения на 3 слоя: объем работы 36,51 м2; расход материала 36,51 x 0,18 x 3 = 19,7154 кг, в итоговой графе - 19,72 кг.
Это не универсальная форма ведомости. Расшифровка может находиться в самой ВОР или в приложенном расчете, но связь позиции с формулой и исходными документами должна сохраняться.
Если расчет не бьется
Не начинайте с подгонки итогового числа. Идите по расчету в обратном порядке:
- Сравните работу, участок, границы и редакцию проектных документов.
- Сопоставьте исходные значения и приведите их к одинаковым единицам.
- Проверьте основание расхода, запаса и потерь, чтобы не учесть их дважды.
- Пересчитайте формулу по действиям с неокругленными значениями.
- В последнюю очередь сравните правила итогового округления.
Совпавшая арифметика подтверждает действия с введенными числами, но не доказывает, что числа сняты с нужного листа и относятся к нужному участку.
Когда проверенный объем нужно сопоставить с измерителем и количеством позиции локальной сметы, переходите к статье "Как связать ВОР с локальной сметой". Общая роль проекта, ВОР и ЛСР разобрана в материале "Ведомость объемов работ и смета: как связаны документы".
Перед передачей достаточно проверить еще одно: получит ли коллега тот же итог по указанным листам без звонка составителю. Если нет, расшифровка не закончена.
Этот порядок помогает сохранить ход расчета, но не заменяет правила определения объемов для конкретной сметной нормы, требования проекта, техническую документацию производителя и условия договора. Формулы и числа из примера нельзя переносить в рабочую ВОР без проверки своих исходных данных.
Проверена редакция Методики № 421/пр от 30 января 2026 года с изменениями по приказу № 42/пр.[2]
История актуализации
- 15 сентября 2026 года. Проверены требования пункта 35 Методики № 421/пр и рекомендации чек-листа Главгосэкспертизы. Уточнены источники числа слоев и расхода материала, добавлен пример с диапазоном расхода в техническом листе и обозначены границы между объемом работ, расчетным расходом и закупочным количеством.
Нормативные и профессиональные источники
- Методика № 421/пр, раздел II - пункт 35 в редакции от 30.01.2026.
- Приказ Минстроя России № 42/пр - изменения от 30.01.2026 к Методике № 421/пр.
- Чек-лист Главгосэкспертизы России по контролю стоимости и качества подготовки сметной документации - расчеты с формулами и ссылки на листы проектной документации в рекомендациях по подготовке ВОР.
- Приказ Минстроя России № 421/пр - официальный текст от 04.08.2020.
Проверено 15 сентября 2026 года. Перед применением к конкретной ведомости проверьте актуальную редакцию документов, требования к комплекту и проектные исходные данные.
