Ведомость объемов работ (ВОР) нужна, чтобы по итоговому объему в локальной смете можно было восстановить проектное основание, исходные данные и ход расчета. Одна цифра в смете этого не показывает.
Самое уязвимое место этого пути - переход между единицами. Например, 240 м работы превращаются в 2,4 единицы сметной нормы с измерителем 100 м. Оба числа верны, но только при условии, что они относятся к одной работе, одному участку проекта и одному исходному расчету.

Коротко
Проектная или иная техническая документация подтверждает состав и границы работы. ВОР показывает, как из этих данных получены наименование, единица и объем. Локальный сметный расчет (ЛСР) связывает проверенный объем со сметной нормой и определяет стоимость.
Эту цепочку читают в обе стороны. При составлении сметы идут от проекта через ВОР к ЛСР, при замечании - сверяют позицию ЛСР с формулой и проектным листом. Если по документам нельзя понять, откуда взялся объем, совпадение чисел еще не доказывает правильность расчета.
ВОР хранит исходные данные, ЛСР рассчитывает стоимость
Пункт 35 Методики № 421/пр устанавливает, что сметные расчеты разрабатываются на основании проектной и (или) иной технической документации, результатов инженерных изысканий, ведомостей объемов работ и других исходных данных. Для ВОР он называет конкретное содержание: наименования работ, единицы измерения, объемы работ, ссылки на чертежи и спецификации, расчеты объемов работ и расхода материальных ресурсов с формулами.[1][5]
Пункт 36 той же Методики описывает другой уровень: локальные сметные расчеты разрабатываются на конструктивные решения и (или) комплексы либо виды работ с учетом технологической последовательности и условий выполнения.[1]
Обязательна ли ВОР
В области применения Методики № 421/пр ведомости объемов работ прилагаются к сметной документации по пункту 27 и входят в число оснований для подготовки сметных расчетов по пункту 35.[1]
Для частной сметы, внутреннего расчета или иного договорного комплекта ответ может быть другим. В таких случаях необходимость ВОР и ее состав определяют по заданию, договору и требованиям к документации.
Пункт 28 не устанавливает для обычной ВОР единственную таблицу: он отсылает к документам по стандартизации и требованиям к электронным документам для экспертизы.[1] Методика определяет содержание исходных данных, а конкретное оформление зависит от применимых требований.
Роли документов различаются так:
| Документ | На какой вопрос отвечает | Что позволяет подтвердить |
|---|---|---|
| Проектная или иная техническая документация | Что предусмотрено и где проходит граница решения | Лист, узел, спецификацию, участок, характеристики и изменения |
| ВОР | Как получено количество конкретной работы | Наименование, единицу, исходные данные, формулу и ссылку на основание |
| ЛСР | Какова стоимость принятого объема | Выбор сметной нормы, ее измеритель, количество и расчет стоимости |
Перед выбором структуры таблицы выясняют, что требуется для конкретной сметы: какой комплект предусмотрен заданием и договором, на какой стадии готовится документация, будет ли экспертиза и в каком виде передаются электронные документы. Кто составляет и согласует ВОР, определяют те же условия и принятая схема взаимодействия проектировщика, сметчика и заказчика. Методика не назначает одного ответственного на все случаи.
Что не потерять при переносе объема в смету
Объем снимают с проекта, расшифровывают в ВОР и затем переносят в смету. На этом пути должны сохраниться описание работы, границы участка, единица измерения и сам расчет.
Работа
Наименование в ВОР должно позволять понять, что именно измерено. Общая строка "ремонт помещения" не раскрывает, какие работы и участки учтены в объеме. Но и механическое дробление каждого действия на отдельную строку не делает ведомость точнее. Детализация нужна там, где меняются состав работы, единица, проектное основание или способ расчета.
Привязка к проекту
Одинаковая работа может выполняться на разных этажах, участках или конструкциях. Записи "по проекту" или "по разделу ВК" недостаточно: по привязке должно быть понятно, с какого листа, участка или позиции спецификации снят объем.
По ссылке должна определяться и версия документа. Если лист или спецификация изменялись, в ВОР указывают обозначение документа, номер листа и номер изменения либо другую принятую отметку редакции. Без нее формулу можно воспроизвести по устаревшему комплекту и получить объем, который уже не соответствует проектному решению.
Требование указывать ссылки на чертежи и спецификации прямо названо в пункте 35 Методики. В чек-листе Главгосэкспертизы отсутствие формул и ссылок на листы проектной документации также выделено как отдельный пункт контроля ВОР.[3]
Единица измерения
В проекте длина может быть указана в миллиметрах, в ВОР - в метрах, а выбранная позиция иметь измеритель 100 м. Это три представления одного физического объема, но между ними нужен явный пересчет.
Сначала смотрите на единицу рядом с цифрой. Пока единицы не приведены к одному виду, ошибка масштаба в 10, 100 или 1000 раз выглядит как обычное расхождение.
Формула
Фраза "по проекту" подтверждает источник, но не раскрывает расчет. Если объем получен из нескольких размеров, участков или позиций спецификации, запись должна позволять повторить сложение, вычитание или перевод единиц.
Объем работы и расход материала не всегда являются одной величиной. Например, объем работы может определяться площадью покрытия, а расход материала - толщиной слоя, нахлестом, технологическими потерями или принятой нормой расхода. Пункт 35 Методики упоминает расчеты обоих показателей. Расчет одного показателя не заменяет расчет другого. Дальше речь идет именно о переносе объема работы в ЛСР.
О подготовке проектного основания читайте в статье "Как составить ведомость объемов работ по проекту". Разбор переменных и единиц вынесен в материал "Расчет объемов работ в ВОР".

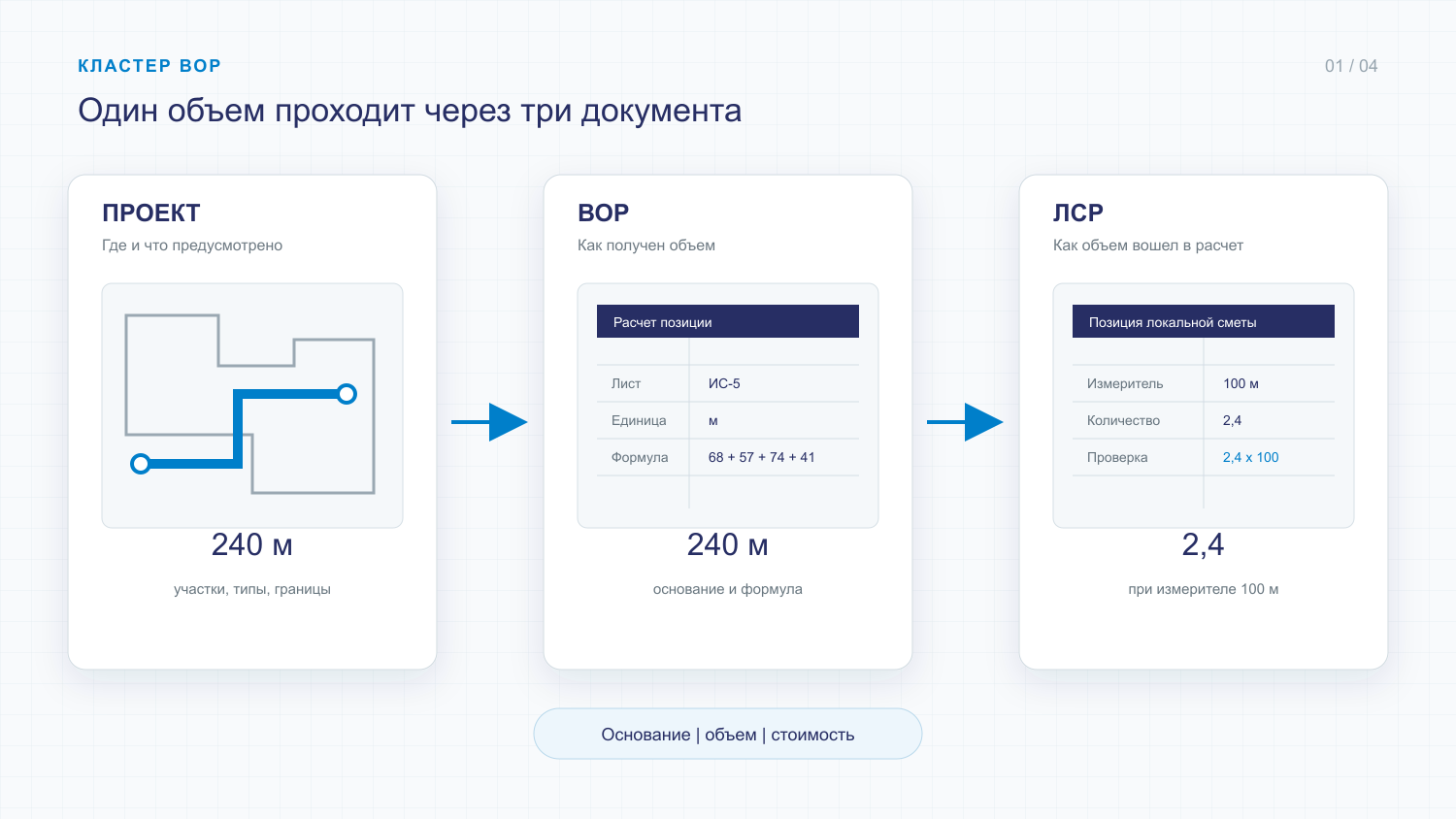

Условный пример: 240 м в ВОР и 2,4 в смете
Рассмотрим условную позицию без привязки к реальному объекту. На плане показаны четыре участка одной сети: 68, 57, 74 и 41 м. Спецификация подтверждает, что они относятся к одному решению. Строка ВОР может выглядеть так:
Прокладка трубопровода; единица измерения - м; расчет: 68 + 57 + 74 + 41 = 240 м; основание: условные листы плана и позиции спецификации.
У выбранной сметной нормы измеритель 100 м. Снятые с проекта 240 м нельзя переносить в графу количества как 240. Для позиции ЛСР расчет выглядит так:
240 м / 100 м = 2,4 единицы нормы.
| Этап | Запись | Что она подтверждает |
|---|---|---|
| Проект | Четыре обозначенных участка | Границу и состав исходного объема |
| ВОР | Формула участков, итог 240 м | Происхождение количества |
| ЛСР | 2,4 при измерителе нормы 100 м | Корректный масштаб переноса в смету |
При разборе плана выяснилось, что 20 м внутри участка длиной 74 м относятся к другой системе и требуют отдельной позиции. Значит, меняется не только количество в ЛСР. В формуле ВОР появляется вычитание: 68 + 57 + (74 - 20) + 41 = 220 м. Для первой работы количество по норме составит 2,2, а выделенные 20 м получат свое проектное основание, строку ВОР и сметную позицию.
Одинаковые итоговые числа еще не подтверждают связь документов. Должны совпадать состав и граница работы, единицы измерения и ход расчета.
Если объемы в ВОР и смете не бьются
Не правьте сразу количество в позиции. Сначала нужно сверить ВОР со сметой, поднять проект и только потом переходить к арифметике.
- Сверьте наименование. Строка ВОР и позиция ЛСР должны описывать одну работу.
- Поднимите проект. Найдите лист, участок или позицию спецификации, к которым привязан объем.
- Проверьте единицы. Сопоставьте физический объем с измерителем позиции и повторите пересчет.
- Пересчитайте объем. Сверьте размеры, сложение участков и исключения с расшифровкой в ВОР.
- Исправьте всю цепочку. Новое число со старым обоснованием создаст следующее расхождение.
Связь "одна строка ВОР - одна позиция ЛСР" не является обязательным правилом. Один объем приходится разносить по нескольким позициям, а несколько проектных участков иногда собираются в одну позицию, если совпадают состав работ и измеритель. Важно не потерять и не задвоить объем, сохранить привязку к проекту и понятную расшифровку. Такие случаи разобраны в отдельной статье "Как связать ВОР с локальной сметой".
Обычная ВОР и сопоставительная ведомость - разные документы
Приложение № 12 к Методике № 421/пр содержит рекомендуемый образец сопоставительной ведомости объемов работ. В нем предусмотрены объемы до изменений и с учетом изменений, величины увеличения или снижения, обоснование корректировки и ссылки на техническую документацию.[4]
Приложение № 12 нельзя использовать как универсальную форму исходной ВОР. Обычная ведомость служит одним из оснований сметного расчета по пункту 35. Сопоставительная ведомость показывает изменение ранее принятых объемов в предусмотренной Методикой ситуации.
Исходная ВОР показывает, как был получен первоначальный объем. Сопоставительная ведомость фиксирует его изменение. Один документ не выполняет функцию другого. Ссылки в сопоставительной ведомости должны вести к исходной ВОР или проектной документации, по которым можно восстановить расчет.
Перед переносом объема в ЛСР
- по наименованию понятны работа и ее границы;
- исходные величины, единица и формула позволяют повторить расчет;
- ссылка ведет к конкретному чертежу, спецификации или другому основанию нужной редакции;
- количество пересчитано с учетом измерителя выбранной сметной нормы;
- при разнесении по позициям объем не потерян и не задвоен;
- изменения одновременно отражены в исходном расчете, ВОР и ЛСР;
- допущения и недостающие данные названы прямо.
Контрольный вопрос простой: сможет ли другой специалист пройти от позиции ЛСР к ВОР, найти исходные данные и получить то же количество? Если участок, единицу или формулу приходится угадывать, связь документов еще не завершена.
Границы ответа
Статья рассматривает общую связь исходных объемов и локального сметного расчета по Методике № 421/пр. В конкретном проекте дополнительно учитывают требования задания и договора, состав документации, порядок экспертизы и актуальные электронные форматы.
Пример выше объясняет переход между единицами. Использовать его как расчет для реального объекта нельзя.
Проверена редакция Методики № 421/пр от 30 января 2026 года с изменениями по приказу № 42/пр.[2]
История актуализации
- 15 сентября 2026 года. Проверены пункты 27, 28, 35 и 36 Методики № 421/пр в редакции от 30 января 2026 года, рекомендуемый образец сопоставительной ведомости и чек-лист Главгосэкспертизы. Уточнены область применения ВОР, контроль редакций исходных документов и различие между объемом работы и расходом материала.
Нормативные и профессиональные источники
- Методика № 421/пр, раздел II - пункты 27, 28, 35 и 36 в редакции от 30.01.2026.
- Приказ Минстроя России № 42/пр - изменения от 30.01.2026 к Методике № 421/пр.
- Чек-лист Главгосэкспертизы России по контролю стоимости и качества подготовки сметной документации - проверка наличия в ВОР формул и ссылок на проектные листы.
- Приложение № 12 к Методике № 421/пр - рекомендуемый образец сопоставительной ведомости объемов работ.
- Приказ Минстроя России № 421/пр - официальный текст от 04.08.2020.
Проверено 15 сентября 2026 года. Перед применением к конкретной смете проверьте актуальную редакцию документов, область действия требований и проектные исходные данные.
