В спецификации светильник стоит в разделе "Оборудование", а в смете его предлагают учесть материалом. У кабеля бывает обратная история: привычное название не мешает отнести определенные комплектные участки к затратам на оборудование. По одному названию строки этот спор не решить.

Чтобы определить категорию ресурса, сопоставьте его назначение и комплектность с применимой методикой и положениями сборника. Для монтажа по ГЭСНм есть конкретный ориентир: пункт 46 Методики № 571/пр относит к оборудованию ресурсы, отсутствующие в перечнях неучтенных материальных ресурсов в общих положениях и приложениях сборников ГЭСНм.[1] Речь именно о перечнях сборника, а не о том, нашлась ли строка в раскрытой норме.

Ниже разбираем сметную классификацию на примерах электромонтажа. Это не порядок постановки основных средств на учет и не подбор ОКОФ.

Сначала найдите нужный перечень в техчасти

Откройте проектную спецификацию вместе со схемой и установите, что монтируется: самостоятельное изделие, часть комплектной поставки или отдельная линия. Затем проверьте, соответствует ли этому решению выбранная норма. Если исходная норма не подходит к работе, ее перечень материалов тоже не даст надежного ответа.

В общих положениях и приложениях своего сборника найдите материалы, не учтенные нормами соответствующего отдела или раздела. Пункт 45 Методики № 571/пр предусматривает их дополнительный учет в установленных сборниками случаях, а пункт 46 позволяет отделить от них оборудование. При этом положения одного сборника нельзя переносить на нормы другого без основания: границы применения заданы пунктом 7.[1]

Само обозначение "ГЭСНм" не превращает каждый монтируемый ресурс в оборудование. Не помогает и аргумент "дорого стоит": цена ничего не говорит о месте изделия в перечне. Заголовок раздела спецификации удобен для поиска, но в обосновании нужна ссылка на правило учета.

Светильник и аккумулятор: почему ответы различаются

Примеры этого раздела сверены по тексту ГЭСНм 81-03-08-2022 с изменениями по 17.02.2026. Более поздние изменения сборника здесь пока не сверены; перед применением конкретных пунктов нужна проверка редакции, используемой в расчете.

Светильник в смете: материал или оборудование?

Для отдела 3, раздела 5 сборника 8 пункт 1.8.69 прямо включает светильники в перечень неучтенных материальных ресурсов. При применении норм этого раздела светильник учитывается как материал, хотя в проекте он может находиться под общим заголовком "Электрооборудование".[2]

Перед отдельным добавлением лампы, пускорегулирующего аппарата или другого элемента посмотрите, что входит в поставку светильника. Если изделие уже оценено в сборе, повторная строка за входящий в эту цену элемент задвоит стоимость. Название в техчасти не требует покупать и оценивать каждую деталь отдельно.

Аккумулятор в составе стационарной установки

В отделе 1, разделе 5 "Аккумуляторные установки" того же сборника перечень пункта 1.8.26 содержит проходные плиты и деревянные стеллажи. Аккумуляторы в нем не названы. В сочетании с пунктом 46 Методики № 571/пр это дает основание учитывать аккумуляторы для установки по этому разделу как оборудование.[2][1]

Такой вывод нельзя переносить на любой предмет со словом "аккумулятор". Для батареи, уже входящей в цену комплектного источника бесперебойного питания, сначала выясняют состав поставки. А замена аккумулятора при эксплуатации сама по себе не становится монтажом новой аккумуляторной установки.

Кабель: когда комплектность меняет учет

У кабеля нужно проверить не только марку и сечение. Подпункт "в" пункта 99 Методики № 421/пр включает в затраты на оборудование мерные участки кабелей с разделанными концами, поставляемые в комплекте с основным оборудованием.[3] Здесь значимы все условия: мерный участок, подготовленные концы и комплектная поставка. Одного слова "комплект" в коммерческом предложении мало.

В перечне пункта 1.8.69 сборника 8 кабели также указаны среди неучтенных материалов с исключением для мерных участков с разделанными по схеме концами, поставляемых с оборудованием.[2] Одинаковая марка кабеля еще не означает одинаковые условия его учета.

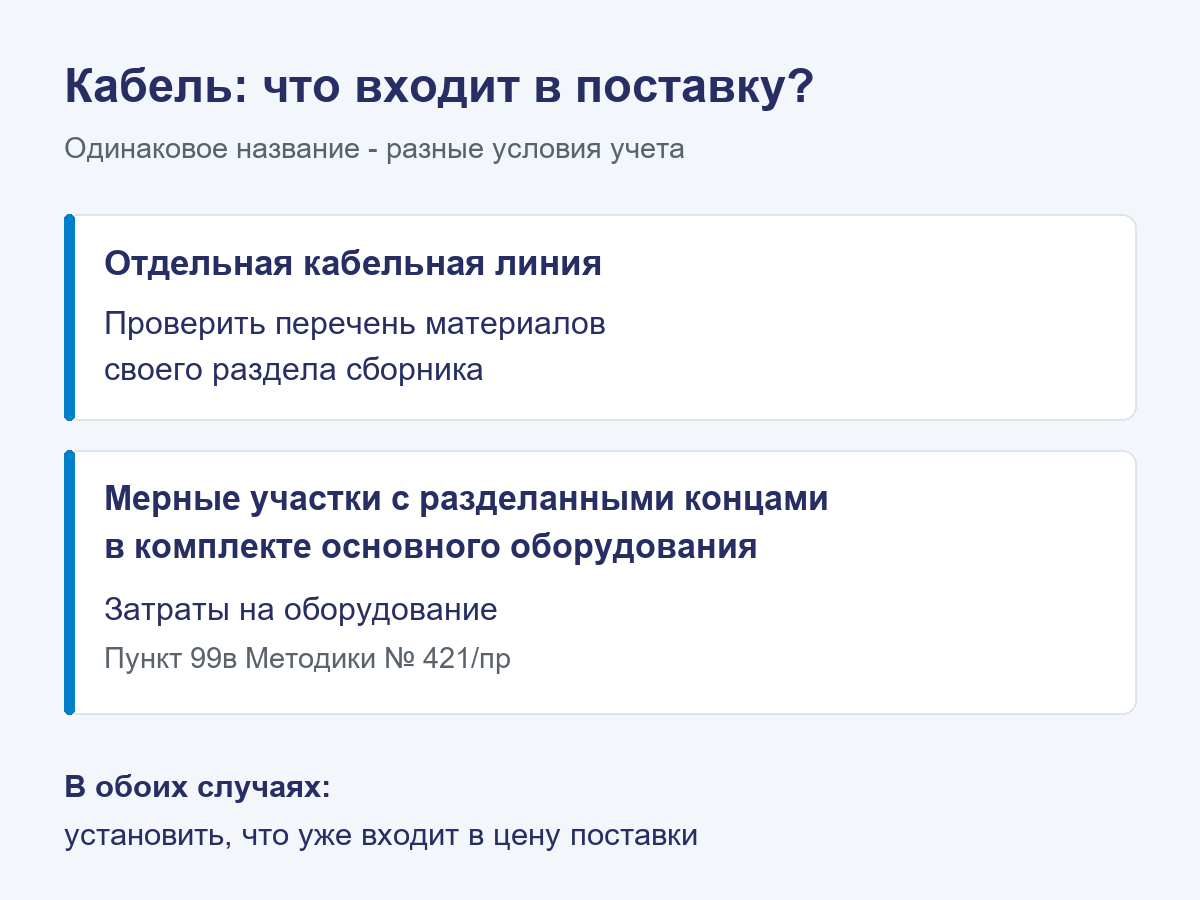

Для кабеля проверяют условия поставки: внешний участок линии и мерные участки с разделанными концами в комплекте оборудования учитываются по разным основаниям

Одинаковое название - разные условия

Отдельная кабельная линия
Проверить перечень материалов своего раздела сборника.
Мерные участки с разделанными концами в комплекте основного оборудования
Затраты на оборудование по п. 99в Методики № 421/пр.

В обоих случаях установить, что уже входит в цену поставки.

Слово "кабель" не определяет категорию без сведений о назначении и комплектности.

В предложении поставщика написано только "кабельный комплект"

Возьмем условную поставку насосного агрегата со шкафом управления. В предложении одной суммой указаны агрегат, шкаф и "кабельный комплект". В проекте есть соединения между агрегатом и шкафом и отдельная питающая линия от распределительного щита. Из предложения не видно, какие участки вошли в цену.

По условиям примера для внешней линии выбрана подходящая норма, а кабель предусмотрен перечнем неучтенных материалов соответствующего раздела сборника. Но границы поставки еще неясны. Запросите у поставщика состав комплекта:

Уточните состав кабельного комплекта: маркировку участков по схеме, длины, исполнение концов и границы поставки. Укажите, включена ли их стоимость в цену агрегата и входит ли в поставку внешняя питающая линия.

Допустим, спецификация поставщика подтверждает: между агрегатом и шкафом идут два мерных участка с разделанными по схеме концами, их цена включена в стоимость оборудования. Внешняя линия в поставку не входит. Теперь можно записать решение:

К позиции [номер]. Соединительные участки К1 и К2 поставляются мерными, с разделанными по схеме концами, в комплекте основного оборудования согласно спецификации поставки [реквизиты]. Их стоимость включена в цену комплекта; основание учета в затратах на оборудование - п. 99в Методики № 421/пр. Стоимость участков К1 и К2 отдельными строками материалов не добавляется.

Кабель внешней питающей линии учитывается как материал: он предусмотрен перечнем неучтенных материалов [сборник, раздел, пункт, редакция] для выбранной нормы [шифр]. Его стоимость в цену агрегата не входит и учитывается отдельно; характеристики и количество - по [проект, лист, расчет расхода].

Эта запись решает вопрос стоимости поставки. Какие работы по соединению и прокладке учтены нормой монтажа, проверяют отдельно по составу работ и техчасти. Наличие кабеля в комплекте не означает, что любая работа с ним уже оплачена монтажной позицией.

Что проверить после выбора категории

Если нужно проследить начисление стоимости по позициям, используйте проверку учета ресурса в расценке.

Для отдельно учитываемого материала потребуются расход и единица измерения. Как получить их из нормы или проекта, показано в статье о неучтенных материалах в смете. Если выяснилось, что поставщик предлагает другое изделие, вопрос уже выходит за рамки классификации: сначала проверьте допустимость замены материала.

Смена категории ради удобного индекса или нужного итога не обосновывает расчет. Оставьте в пояснении назначение ресурса, пункт применимого документа и состав оцененной поставки. Проверяющий должен видеть, почему выбрана именно эта категория и за что начислена стоимость, без догадок по названию строки.

История актуализации

17.09.2026 - подготовлен черновик. Сверены пункты 7, 45, 46 Методики № 571/пр и пункт 99 Методики № 421/пр в редакции от 30.01.2026. Примеры сборника 8 проверены по тексту с изменениями по 17.02.2026; сверка последующих изменений остается условием выпуска статьи. Условный пример отделяет категорию ресурса, комплектность цены и состав монтажных работ.[1][2][3]

17.09.2026 - по независимому аудиту завершено решение по внешней кабельной линии: до образца добавлено условие о перечне неучтенных материалов, в пояснении названа категория. Убрана двусмысленность о расположении комплектных участков, сокращены повторы и упрощены рабочие формулировки. Граница нормативной проверки не изменена.

Нормативные источники

  1. Методика № 571/пр, утвержденная приказом Минстроя России от 14.07.2022: пункты 7, 45, 46. Текст документа; официальная публикация.
  2. ГЭСНм 81-03-08-2022, сборник 8 "Электротехнические установки": пункты 1.8.26, 1.8.69. Проверен текст с изменениями по 17.02.2026; последующие изменения не сверены. Текст сборника.
  3. Методика № 421/пр, утвержденная приказом Минстроя России от 04.08.2020, в редакции от 30.01.2026: пункт 99, подпункт "в". Раздел VI; официальная публикация; изменения от 30.01.2026.
