"Материал заменен по проекту" - короткая запись, после которой у проверяющего остается главный вопрос: почему можно было оставить эту расценку? Проект показывает, что нужно построить. Но из него не всегда следует, что выбранная норма подходит для нового материала.
Начните с ресурсной части. Обобщенный ресурс без конкретных характеристик уточняют по проектным данным. Если меняется уже определенный материал, нужно найти основание для корректировки в применимой методике или соответствующем сборнике. А когда изменились технология и состав работ, сначала заново проверяют выбор нормы. Одинакового назначения материалов для замены недостаточно.
Здесь рассматривается подготовка сметы по сметным нормам и федеральным единичным расценкам. Согласование изменения самого проекта и замена при исполнении контракта - отдельные задачи: правка сметной строки их не решает.
В норме дано обобщенное наименование
В ресурсной части есть код группы, наименование, единица и количество, но нет конкретных характеристик материала. Для такого случая пункт 11 Методики № 571/пр предусматривает уточнение потребительских свойств и других характеристик по проектной документации. Это правило применяется при работе со сметными нормами ресурсным и ресурсно-индексным методами.[1]
Раскройте ресурсную часть самой нормы: сокращенное название в печатной форме еще не делает ресурс обобщенным. Затем сопоставьте проектный материал с назначением группы и условиями применения нормы. Проверьте вид материала, размеры, исполнение и другие характеристики, влияющие на работу. Совпадение одного слова в названии мало что говорит.
Уточнить характеристики не означает заодно переписать расход. Если количество задано числом, пункт 11 не дает основания заменить его данными поставщика. Если стоит литера "П", количество определяется по проекту с учетом потерь по пункту 12 той же Методики.[1] Подробно этот переход разобран в статье о количестве неучтенных материалов.
Конкретный материал уже указан: поднимите техчасть
В норме предусмотрен один материал, в проекте другой. Сметная программа позволяет заменить строку, но возможность редактирования не является обоснованием.
Для ГЭСН исходное ограничение установлено пунктами 5 и 7 Методики № 571/пр: нормы не корректируют произвольно, исключения ищут в положениях соответствующего сборника. Правило из соседнего сборника или другого раздела нельзя переносить только потому, что оно удобно для расчета.[1]
При базисно-индексном расчете по ФЕР действует Методика № 648/пр. Пункты 66 и 67 отсылают к исключениям, предусмотренным самой Методикой и техническими частями соответствующих сборников; пункт 77 закрепляет запрет на внесение изменений в единичные расценки.[2] Поэтому в обосновании нужны и проектные данные, и конкретное положение, которое позволяет учесть отличие. Фраза "технология та же" вторую часть не заменяет.
При чтении техчасти выясните, что именно разрешено изменить: характеристику ресурса, его расход, отдельные затраты или коэффициент к ним. Проверьте, на какие таблицы распространяется положение. Разрешение заменить один материал не позволяет попутно убрать вспомогательные ресурсы, которые подрядчик решил не покупать.
Бывает, что отличие материала затрагивает не только его цену. Например, для ФЕР на работы с предусмотренной сваркой металлоизделий пункт 78а Методики № 648/пр устанавливает коэффициент 1,15 к нормам затрат труда и оплате труда рабочих, если проектом предусмотрена сварка нержавеющей стали вместо учтенной углеродистой.[2] Это частное правило. Оно не означает умножение всей позиции на 1,15 и не дает общего разрешения менять любые ресурсы.

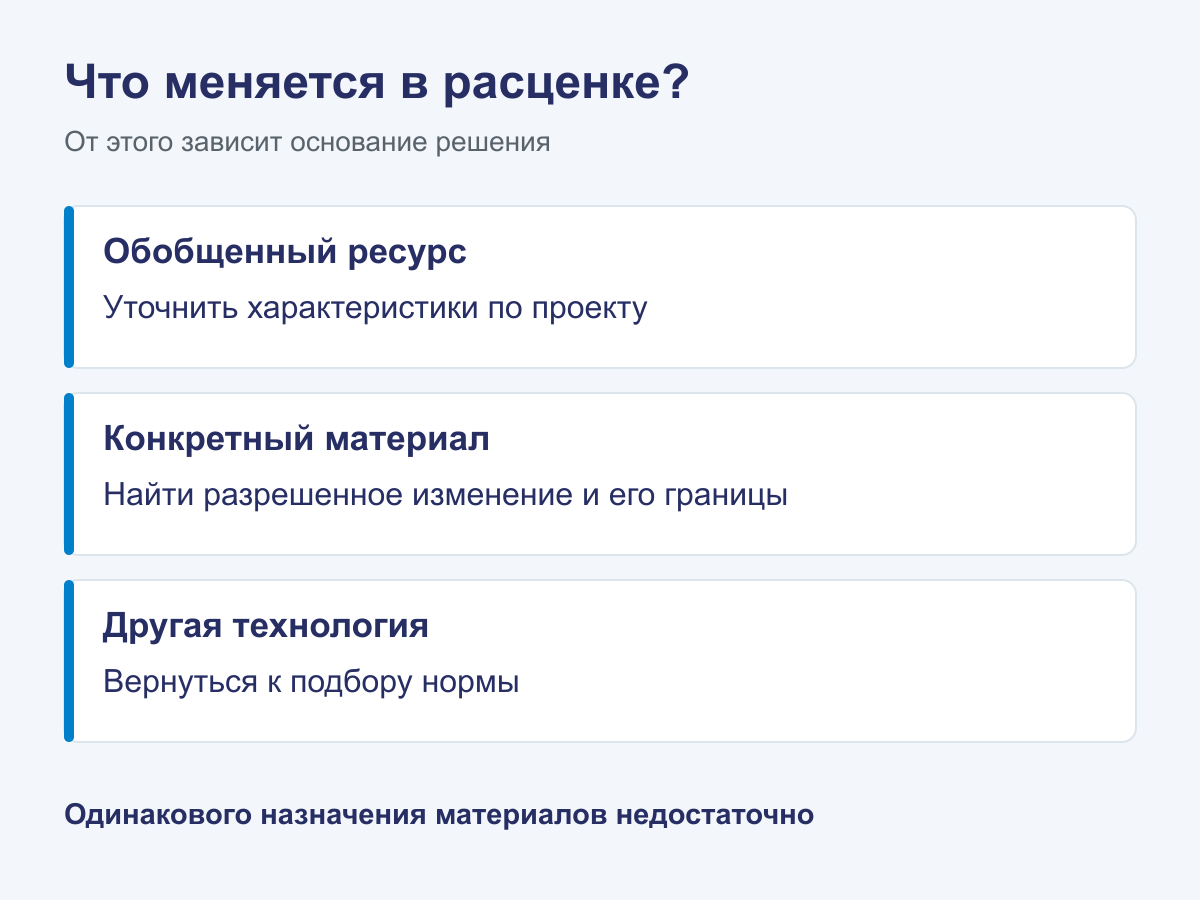

Что меняется в расценке?
- Обобщенный ресурс
- Уточнить характеристики по проекту
- Конкретный материал
- Найти разрешенное изменение и его границы
- Другая технология
- Вернуться к подбору нормы
Одинакового назначения материалов недостаточно
За другим материалом может стоять другая работа
Допустим, в условной смете выбрана норма на плитную теплоизоляцию, а уточненный проект предусматривает напыляемый состав. Назначение осталось прежним: утеплить конструкцию. Однако теперь нужно сопоставить подготовку основания, нанесение, оборудование, вспомогательные материалы. Простая замена плит на состав оставит в расчете набор ресурсов от другой работы.
В такой ситуации вернитесь к подбору нормы по проектной технологии. Для ФЕР границу прямо обозначает пункт 70 Методики № 648/пр: действие единичных расценок не распространяется, в частности, на работы с существенно отличающимися технологией и расходом ресурсов.[2]
Отсутствие нужной позиции в открытом сборнике еще не означает, что нормы нет вообще. Для ГЭСН возможность применения норм других сборников описана в пункте 8 Методики № 571/пр, для ФЕР - в пункте 68 Методики № 648/пр. В обоих случаях сопоставляют технологию, состав, расход и технические характеристики строительных ресурсов. Для ГЭСН сопоставимость подтверждают проектной и (или) иной технической документацией, для ФЕР - проектной.[1][2]
Если подходящее основание не найдено, пока неясно, как рассчитать стоимость этой работы. Пометка "применительно" этот вопрос не решит.
Как записать обоснование замены материала
Возьмем условную смету, составляемую ресурсно-индексным методом. По условиям примера в выбранной норме указан обобщенный ресурс с кодом группы без конкретных характеристик. Норма подходит к проектной технологии, а положения сборника не требуют корректировать числовой расход при уточнении этого ресурса.
В спецификации АР, лист 12, изм. 3, позиция 8 предусмотрены минераловатные плиты толщиной 100 мм. В переданном сметчику предложении поставщика стоят плиты 80 мм; их цену уже успели поставить в расчет. Подрядчик поясняет: "Назначение одинаковое, эти есть на складе".
Для сметчика здесь пока нет подтвержденного изменения проектного решения. Цена относится к материалу с другой характеристикой. Запросите предложение на проектный материал либо оформленные исходные данные об изменении решения; самостоятельно выбирать толщину по наличию на складе нельзя.
Если проектное решение не меняется, рабочая запись может выглядеть так:
К позиции 24. Характеристики обобщенного ресурса уточнены по АР, л. 12, изм. 3, поз. 8: минераловатные плиты, толщина 100 мм; остальные характеристики - по спецификации. Основание уточнения - п. 11 Методики № 571/пр. Технология и числовой расход выбранной нормы сохранены. Ошибочно принятая цена плит 80 мм исключена из расчета; запрошена цена проектного материала.
До получения обоснованной цены расчет этой позиции не завершен: исключение неверной цены не делает материал бесплатным. В реальном расчете укажите шифр нормы, код выбранного ресурса и все значимые проектные характеристики. Одной толщины для идентификации плиты недостаточно.
Для разрешенной корректировки по техчасти подойдет другая заготовка. Заполняйте ее после проверки применимости конкретного пункта к выбранной норме или расценке:
К позиции [номер], [шифр нормы или расценки]. Вместо [исходный ресурс, код] принят [проектный ресурс, код и характеристики] по [документ, лист, изменение]. Основание корректировки: [сборник, редакция, пункт техчасти]. Изменены [показатели и расчет]; остальные показатели сохранены в соответствии с указанным положением.
Ссылка только на лист проекта не объяснит, почему сохранена исходная расценка.
После замены проверьте не только новое название
Если замена обоснована, проверьте, где учтена стоимость старого материала: внутри расценки или отдельной строкой. Добавленный проектный материал не должен оплачиваться вместе с исключаемым за одну и ту же потребность. Где искать исходное начисление, показано в статье об учете материала в расценке.
Сверьте единицу ресурса, количество и единицу цены. Изменение кода с м2 на м3 нельзя провести простым сохранением прежнего числа. Для БИМ отдельно проверьте уровни цен исключаемого и добавляемого ресурса: текущую цену из предложения нельзя вычитать из базисной стоимости. Если для нового материала нужен конъюнктурный анализ, используйте порядок его подготовки.
Если сомнение касается не марки, а категории изделия, используйте порядок разграничения материалов и оборудования. Это отдельный вопрос: переименование ресурса его не решает.
И последнее: изменился весь объем или один участок? Если новое решение относится только к части работ, отделите этот объем и проверьте, что он не остался одновременно в исходной позиции.
Хорошее обоснование позволяет восстановить решение без устных пояснений: какой материал предусмотрен проектом, почему сохранена или изменена норма и что произошло с количеством и стоимостью. Если неясен второй пункт, править цену еще рано.
История актуализации
17.09.2026 - подготовлена первая редакция. Сверены правила уточнения обобщенных ресурсов, ограничения корректировки ГЭСН и ФЕР, условия применения норм других сборников и частное правило для сварки нержавеющей стали. Проверены границы условного примера: предложение поставщика не изменяет проект, уточнение характеристики не объявлено разрешением менять расход.[1][2]
17.09.2026 - после независимого аудита уточнены подтверждающие документы при выборе норм других сборников, исправлена запись об ошибочно принятой цене и добавлена заготовка обоснования разрешенной замены. Мобильная схема заменена читаемыми текстовыми карточками.[1][2]
Нормативные источники
- Методика № 571/пр, утвержденная приказом Минстроя России от 14.07.2022: пункты 1, 5, 7, 8, 11, 12. Текст документа; официальная публикация.
- Методика № 648/пр, утвержденная приказом Минстроя России от 08.08.2022: пункты 66-70, 77, 78а. Текст документа; официальная публикация.
