В спецификации материал есть, а в распечатке сметы отдельной строки с ним не видно. Добавлять его сразу рано: стоимость может уже сидеть в расценке.

Найдите нужный ресурс в составе позиции, проверьте количество на объем работ и проследите, где его стоимость вошла в итог. Одного наличия ресурса недостаточно: расход может быть проставлен, а стоимость не включена.

Здесь разбираем чтение сметы на основе сметных норм и единичных расценок. Если перед вами договорная калькуляция подрядчика, сначала выясните ее состав: правила чтения ГЭСН и ФЕР нельзя автоматически переносить на произвольную цену за работу.

Что именно уже учтено

Сметная норма задает состав ресурсов и их потребность на принятый измеритель, например на 100 м2 работы. Материал в ГЭСН - это предусмотренный расход, а не подтверждение включения его стоимости в смету. Назначение сметной нормы определено пунктом 2 Методики № 571/пр.[1]

Единичная расценка содержит стоимостные показатели. В ФЕР стоимость учтенных материалов входит в прямые затраты, но в составе расценки могут быть указаны и материалы, стоимость которых нужно учитывать отдельно. Их расход бывает числовым либо обозначается литерой "П". Эти показатели разделены в приложении № 2 к Методике № 648/пр.[2]

При ресурсно-индексном методе (РИМ) проверяйте ресурс с его количеством и принятой стоимостью непосредственно в расчете. При базисно-индексном методе (БИМ) сначала выясните, входит ли стоимость материала в единичную расценку или должна учитываться дополнительно.

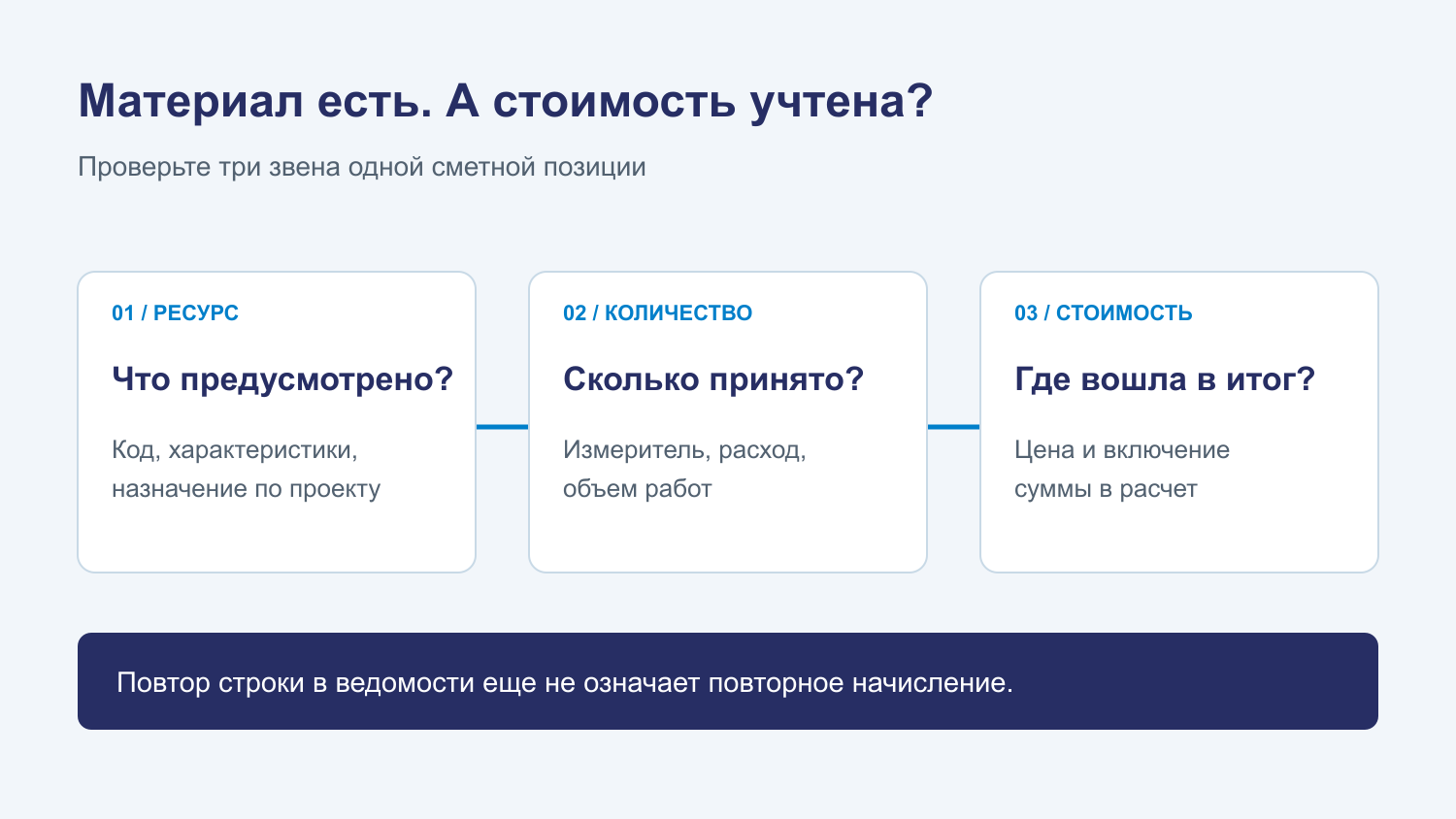

Три проверки учета материала: найти ресурс, установить количество и проследить стоимость в смете
Название в ресурсной части, количество и включенная стоимость отвечают на разные вопросы.

Как проверить, учтен ли материал в расценке

Начните с позиции на нужную работу. Нужны ее шифр, редакция базы, измеритель и ресурсный состав. По одной сумме в графе "Материалы" состав затрат не определить. Если вам передали сокращенную распечатку, запрос составителю можно сформулировать так:

Пришлите позицию с раскрытыми ресурсами: количество на объем работ, цену и расчет стоимости материала. Если материал учтен внутри расценки, нужна расшифровка; если вынесен отдельно - укажите позицию.

Сверьте, какие суммы формируют итог позиции и раздела: строка материала может пояснять уже включенную сумму либо добавлять к ней самостоятельную стоимость. Ведомость ресурсов помогает найти материал и количество, но ее сумму нельзя еще раз прибавлять к смете: сначала нужно установить, какие затраты она расшифровывает.

Сопоставьте ресурс с проектом по характеристикам. Совпадения слова "раствор", "плита" или "труба" мало: за ним могут стоять разные составы, размеры и назначения. Когда ресурс приведен в норме с обобщенным наименованием и кодом группы, его характеристики уточняются по проектной документации. Это предусмотрено пунктом 11 Методики № 571/пр.[1]

Затем откройте общие положения и приложения именно того сборника, из которого взята норма. Там может быть оговорено, что учитывается дополнительно и как определяется расход. Пункт 7 Методики № 571/пр требует применять положения соответствующего сборника; переносить удобную оговорку из другого сборника нельзя.[1]

Что показывает строка материала и что еще нужно выяснить
Что видноЧто это означаетСледующее действие
Материал и числовое количествоВ норме это расход на измеритель; в готовой смете может быть количество на весь объем позицииПрочитать заголовок графы и формулу. Не умножать повторно уже рассчитанное количество
Обобщенное наименование и код группыПроектные характеристики еще нужно уточнитьСопоставить ресурс со спецификацией, не добавляя вторую копию автоматически
Литера "П" вместо расходаКоличество определяется по проектным даннымПроверить, заполнен ли расход и на каком основании учтены потери
Количество есть, в стоимостной графе нольВ показанной графе стоимость не отраженаУточнить, что показывает графа: цену, сумму строки или справочное значение. Найти место учета затрат
Материал виден и в позиции, и в ведомости ресурсовЭто может быть два представления одного расчетаПроверить, есть ли второе самостоятельное начисление

Для расхода с литерой "П" учитывают трудноустранимые потери и отходы по применимым правилам - пункт 12 Методики № 571/пр. Готовый процент "на запас" здесь не заменяет расчет.[1]

Цвет строки в программе для такой проверки ненадежен. Он может обозначать отсутствие цены, замену, пользовательскую правку или другую настройку. Читайте поля и расчет, а значение цвета уточняйте в конкретной программе.

В смете 781,2 кг смеси, а ниже еще 800 кг

Рассмотрим условную смету на отделку помещения. Все числа ниже учебные, конкретной норме ГЭСН они не соответствуют.

Площадь работ составляет 186 м2. У выбранной нормы измеритель 100 м2, расход сухой смеси - 420 кг на этот измеритель. По условиям примера материал соответствует проекту, предусмотренный расход уже включает необходимые потери, а поправок к нему нет.

Получаем:

Количество измерителей: 186 / 100 = 1,86
Расход смеси на позицию: 1,86 * 420 = 781,2 кг

В ресурсной части готового расчета стоят эти 781,2 кг и цена смеси. По расшифровке проверяем: произведение количества на цену входит в стоимость материалов позиции, а та включена в итог раздела. Ниже находится отдельная позиция "Смесь сухая" - 800 кг, и ее сумма также прибавлена к итогу. Это два начисления, а не повторный вывод одного ресурса в отчете.

Подозрение на задвоение обоснованно. Но сразу удалить 800 кг тоже нельзя: сначала нужно понять, для чего они добавлены. Поднимите спецификацию и основание этой строки. В том же помещении могли предусмотреть другую смесь для подготовки основания; похожее название еще не делает ресурсы одинаковыми.

Допустим, проверка показала: марка совпадает, обе строки относятся к одному слою на тех же 186 м2, а 800 кг взяты из заявки на закупку с округлением до упаковок. Отдельная строка участвует в начислении стоимости. Тогда один материал действительно посчитан дважды: в расчете оказалось 1581,2 кг вместо предусмотренных в нашем примере 781,2 кг. Разница между нормативным расходом и закупкой целыми мешками не обосновывает повторное включение всей закупки.

Замечание составителю по результату проверки:

В позиции 17 учтено 781,2 кг смеси, стоимость включена в расчет. В позиции 18 повторно начислена стоимость той же смеси для того же слоя и площади: 800 кг перенесены из закупочной заявки. Предлагается исключить позицию 18; расход 781,2 кг в позиции 17 оставить.

Если же 800 кг оказались количеством для другого слоя, вывод изменится: потребуется проверить отдельную работу и ее ресурсный состав.

Для сверки измерителей и связи позиций пригодится статья о сопоставлении ВОР и локальной сметы. Когда расхождение начинается еще с исходного количества, сначала проверьте расчет объемов и расхода в ВОР.

Если ресурс не нашелся или не совпал с проектом

Отсутствие знакомого наименования в раскрытой позиции еще не дает основания дописать материал. Проверьте, не входит ли он в комплект поставки, другую позицию или предусмотренный сборником состав затрат. Для вспомогательных ресурсов также нужно прочитать правила их учета: отдельной строки может не быть по самой схеме расчета.

Когда дополнительный учет предусмотрен применимыми положениями, а ресурс действительно пропущен, нужны его проектные характеристики, обоснованное количество и источник стоимости. Как подготовить количество, разобрано в статье о неучтенных материалах из проекта.

Если материал найден, но его характеристики отличаются от проекта, сначала установите основание для изменения. Уточнение обобщенного ресурса по проекту и замена конкретного материала требуют разных оснований; само расхождение не разрешает произвольно менять норму. Условия уточнения и ограничения корректировки установлены пунктами 7, 11 и 22 Методики № 571/пр.[1]

Где проходит эта граница и как записать основание решения, разобрано в статье о замене материала в расценке.

Если спор касается самой категории ресурса, отдельно разберите, материал это или оборудование в смете. Отсутствие ресурса в раскрытой норме этот вопрос не решает.

По спорному материалу запишите, где он найден, какое количество принято, где учтена стоимость и какой документ подтверждает его назначение.

История актуализации

17.09.2026 - подготовлена первая редакция. Сверены положения Методики № 571/пр о ресурсном составе, проектных характеристиках и расходе с литерой "П", а также форма единичной расценки в Методике № 648/пр. Пример пересчитан; повторное отображение ресурса отделено от повторного начисления стоимости.[1][2]

17.09.2026 - уточнены количество на объем позиции, включение стоимости в итог и чтение нулевых значений. Сокращены повторы, добавлены образцы запроса расшифровки и замечания составителю.
